外壁・内壁下地施工状況確認外壁の施工状況…指定材料及び釘打ち間隔等のチェック…問題なし内部の施工状況…下地材の寸法及び間隔のチェック…問題なしバルコニー状況…床の施工及び通気口の納まりチェック…問題な...
2階柱及び壁配筋検査鉄筋の径や本数及びピッチ等について、確認検査全ての柱・壁の配筋について、確認作業を行なった。鉄筋の横方向や縦方向について、構造図と照らして確認作業を入念に行なった。全てについて、問...

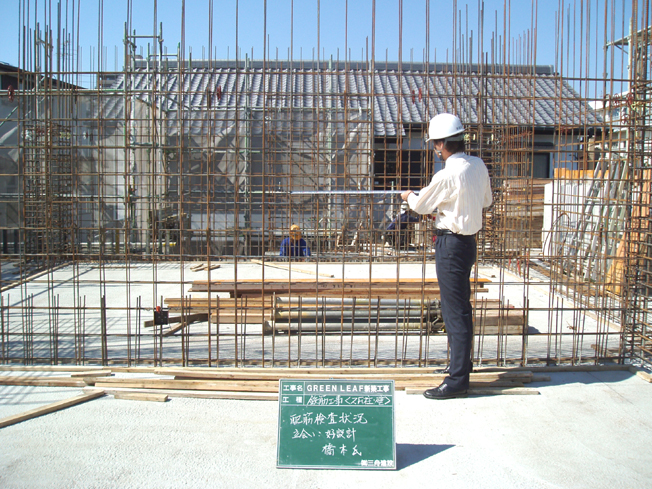

施工状況確認1.屋根施工が完成しました。2.設計図通りに筋かいが取付られているか…確認。3.構造用金物関係が、図面通りに施工されているか…確認 上記について、現場にて確認しました。…全て問題なし O...

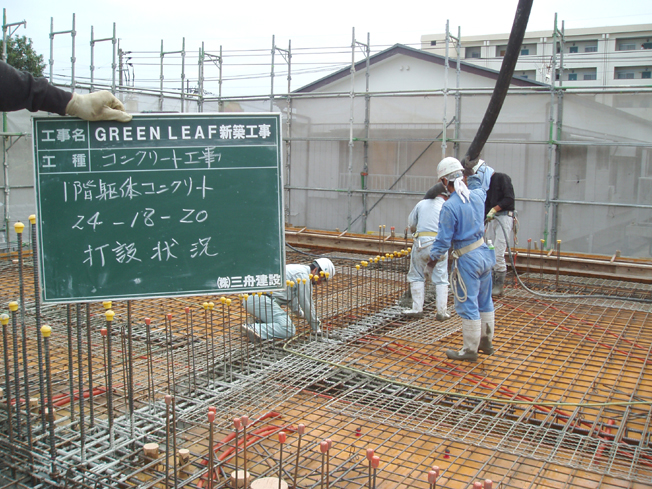

1階コンクリート打設検査内容1.コンクリート打設作業員(土工、大工、鉄筋工、配管工、その他)合計22名2.清掃状況、型枠等の散水状況3.コンクリートの品質検査 スランプ値 空気量 コンクリート温度 塩...

集合住宅3階建ての為、中間検査が必要現場事務所にて、書類検査してから、現場確認が行なわれました。 書類審査写真管理・地盤調査報告書・杭施工報告書・骨材試験報告書コンクリート配合報告書・コンクリート圧縮...

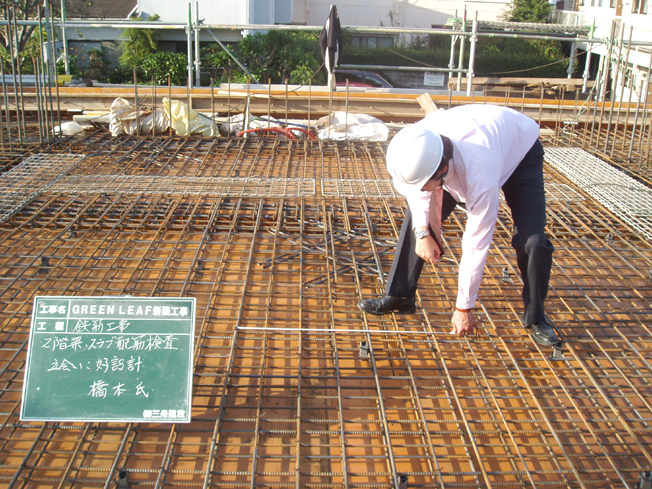

2階スラブ及び梁の配筋検査鉄筋の径やピッチ等について、確認検査全てのスラブについて、確認作業を行なった。鉄筋の短辺方向や長辺方向で、鉄筋の仕様が違うので、入念に検査を行なった。全てについて、問題なし…...
10月3日から土台敷込みを始めて、10月7日(大安)の良き日に上棟する事ができました。記念にと安全、祝いを込めて棟板を作製して取付けることにしました。文字は大御神社様にお願いして、書いて頂ました。

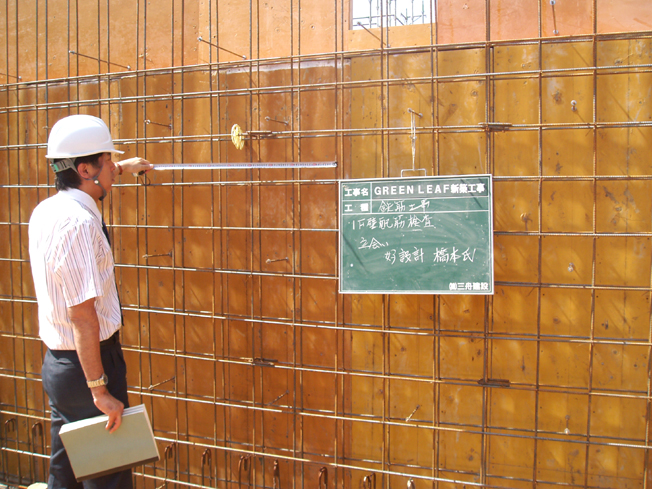

1階柱及び壁配筋検査鉄筋の径や本数及びピッチ等について、確認検査全ての柱・壁の配筋について、確認作業を行なった。鉄筋の横方向や縦方向について、構造図と照らして確認作業を入念に行なった。全てについて、問...
